预制简支梁

预制简支梁

预制简支梁的施工工艺

预制场地

  1. 预制场地硬化、排水

  1. 制梁台座

  1. 标准化钢模

整体式内膜拉出↓

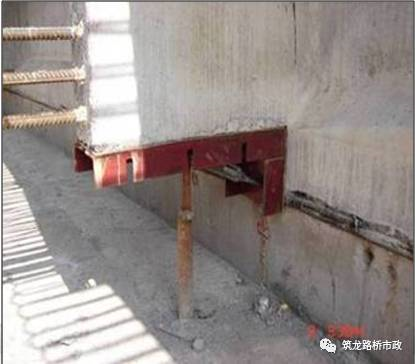

  1. 横隔板底模

钢筋及钢束

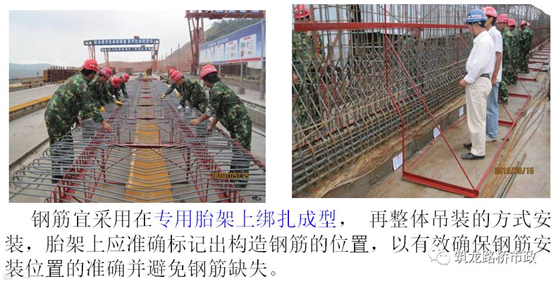

  1. 预制梁钢筋定位
    1. 钢筋专用胎架
    1. 波纹管定位

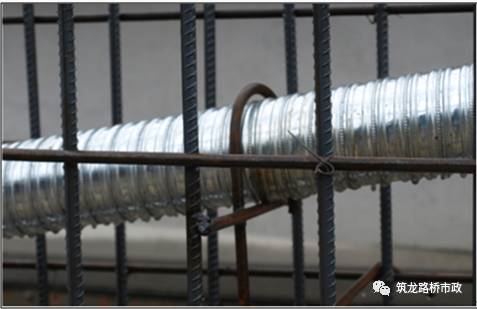

    波纹管定位钢筋

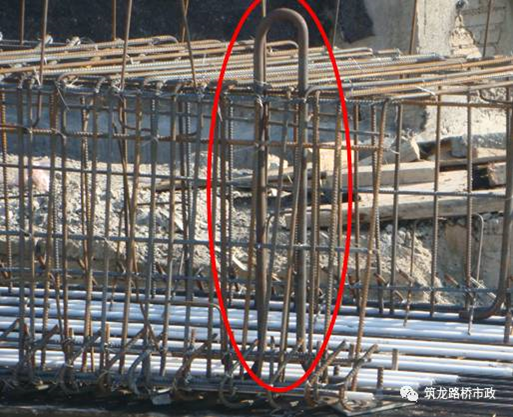

    1. 钢筋与波纹管等相互干扰

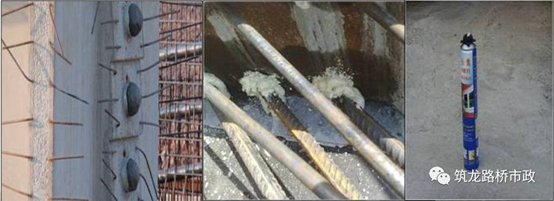

止浆措施

对易漏浆部位应采取有效的堵浆措施,确保模板不漏浆,宜采用泡沫填充剂填缝止浆。

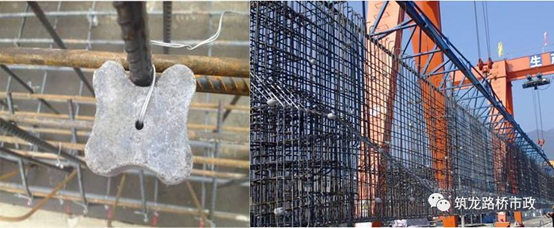

保护层垫块

钢筋保护层厚度采用梅花形高强度砂浆垫块,确保垫块能承受足够压力而不破碎,同时采用双扎丝绑扎法。

振捣

模板边角以及振动器振动不到的地方应辅以插钎振捣。预制梁顶板应用平板振动器振捣,腹板采用附着式平板振动器振捣,振捣应掌握好时间。

插钎振捣类似工具:

插钎振捣

附着振捣:

空心板铰缝钢筋

梁片凿毛

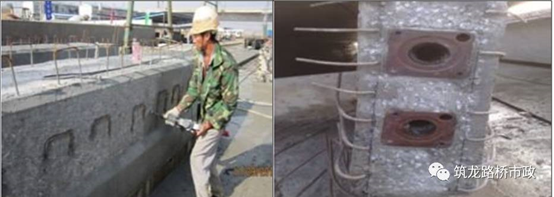

初凝前对梁顶进行拉毛,拆模后应立即对梁片湿接部位采用机械凿毛。

养护与吊装

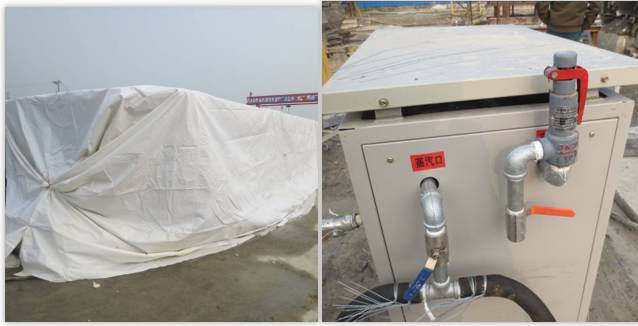

  1. 土工布养生

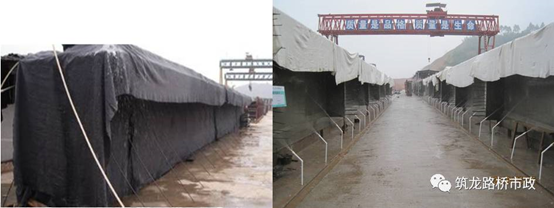

覆盖至梁底砼浇注完后要及时进行养生,在砼表面铺上薄膜或土工布,采用自动喷淋养护系统对梁顶侧面进行不间断的洒水。

蒸汽养护↓

  1. 梁片堆放

梁片堆放时按预制时间顺序堆放,支点应在支座处,并应便于运输起吊。每片梁应喷涂信息表,且张拉后存放时间不得超过规定的存梁期(一般为3个月)

  1. 吊环、吊孔设置

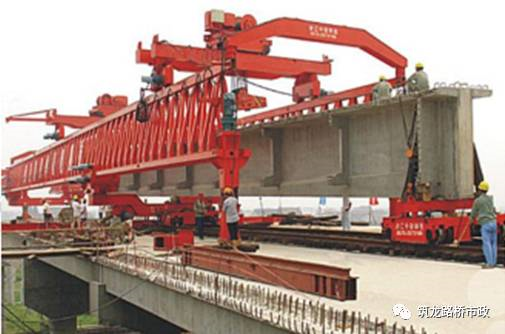

  1. 导梁式架桥机

架桥机就位后,应用方木支垫保持前后支点的稳定 ;轨道采用不同规格的钢轨时,接头不得有错台;吊装边梁就位前,墩顶作业人员应暂时避开。
